Thi công đường dây 500kV mạch 3: EVNNPT huy động thêm 800 nhân lực hỗ trợ
Với quyết tâm đưa đường dây 500kV mạch 3 về đích đúng chỉ đạo của Thủ tướng, EVNNPT đã huy động thêm 800 nhân lực hỗ trợ thi công dựng cột, kéo dây.
Kiên quyết không lùi tiến độ
Báo cáo của Tập đoàn Điện lực Việt Nam (EVN)/Tổng Công ty Truyền tải điện Quốc gia (EVNNPT) cho biết, đến ngày 23/5, các dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối đã bàn giao 1.177/1.177 vị trí móng cột (100%), bàn giao hành lang tuyến 478/513 khoảng néo (93%). Về cung cấp cột thép, đã bàn giao 667/1.177 vị trí cột.
Về thi công, đã hoàn thành đúc móng 1.162/1.177 vị trí, đang thi công 15/1.177 vị trí; hoàn thành lắp dựng 398/1.177 vị trí cột, đang lắp dựng 222/1.177 vị trí; hoàn thành kéo dây 10/513 khoảng néo, đang thực hiện kéo dây 7/513 khoảng néo.
Nếu tính tổng thể cả dự án, đến thời điểm này mới chỉ hoàn thành và đang triển khai lắp dựng khoảng 53% số cột.
Hiện chủ đầu tư đang quyết liệt đôn đốc các nhà thầu xây dựng tập trung nhân lực, máy móc thi công sớm hoàn thành xây dựng móng cột, lắp dựng cột, rải căng dây theo tiến độ cam kết; đôn đốc các nhà thầu cung cấp vật tư thiết bị (cột thép, dây dẫn, sử, phụ kiện, cáp quang...) khẩn trương hoàn thành chế tạo và vận chuyển đến công trường để lắp dựng.
Mặc dù còn gặp nhiều khó khăn do yếu tố địa hình, địa chất, thời tiết nắng nóng, mưa dông; nguồn nhân lực; cột thép, phụ kiện nhập khẩu... nhưng Thủ tướng Chính phủ vẫn yêu cầu không lùi tiến độ đường dây 500kV mạch 3 Quảng Trạch – Phố Nối.
Như vậy, thời gian thi công, đúc móc, kéo dây các vị trí cột còn lại, nghiệm thu, đóng điện chỉ còn hơn 30 ngày. Đây là một thách thức cực kỳ lớn cho chủ đầu tư cũng như các nhà thầu thi công.

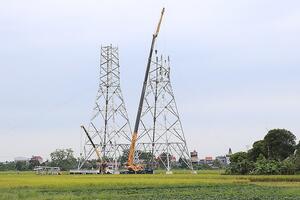

Truyền tải điện Đông Bắc 1 tham gia dựng cột vị trí 17 cung đoạn NMNĐ Nam Định I - Thanh Hóa |
Huy động 800 nhân lực hỗ trợ dựng cột, kéo dây
Về mặt nguyên tắc, khi các nhà thầu nhận thi công gói thầu sẽ phải chịu trách nhiệm toàn bộ cho các hạng mục công việc. Tuy nhiên, với tinh thần trách nhiệm cao, thời gian qua, EVNNPT đã điều động thêm 800 công nhân có tay nghề từ các công ty Truyền tải điện trên cả 3 miền để hỗ trợ đẩy nhanh tiến độ thi công, đưa dự án về đích theo đúng cam kết. Công tác hỗ trợ sẽ tập trung vào dựng cột, kéo dây vì đây là những công việc mang tính kỹ thuật cao, đòi hỏi nhân lực tham gia phải được đào tạo, có kiến thức, kinh nghiệm thực tế. Nhiều vị trí việc làm còn cần phải có chứng chỉ được các cơ quan chức năng duyệt, cấp.
Đề cập đến việc huy động thêm lực lượng, tăng cường hỗ trợ các nhà thầu xây lắp đẩy nhanh tiến độ dựng cột kéo dây, ông Trương Hữu Thành - Phó Tổng giám đốc EVNNPT cho biết, Tổng công ty đã huy động trong nội bộ khoảng 800 công nhân kỹ thuật biết trèo cao, biết dựng trụ. Cùng với đó, EVNNPT đã liên hệ với các đơn vị bạn như các Tổng công ty Điện lực, Điện lực Dầu khí, Vietel hay VNPT, huy động một lực lượng rất lớn cùng tham gia hỗ trợ thi công các gói thầu dựng cột, kéo dây.
“Hiện nay trên công trường, chúng tôi tổ chức làm 3 ca, 4 kíp, làm liên tục để phấn đấu đến 31/5 cơn bản dựng trụ xong và phấn đấu đến 20/6 hoàn thiện kéo dây để có thể đóng điện trước 30/6”, Phó Tổng giám đốc EVNNPT thông tin thêm.
Công nhân PTC2 hỗ trợ dựng cột vị trí số 135 dự án đường dây 500kv mạch 3 cung đoạn Quỳnh Lưu - Thanh Hóa - Ảnh: VGP/ Toàn Thắng |
Ghi nhận thực tế tiến độ thi công tại vị trí móng cột số 135 thuộc dự án đường dây 500kV mạch 3 đoạn Quỳnh Lưu – Thanh Hóa - nơi có sự tham gia thi công trực tiếp của 35 kỹ sư, công nhân lành nghề được tăng cường từ Công ty Truyền tải điện 2 (PTC2) - đã được cải thiện đáng kể.
Ông Nguyễn Bá Dũng, Phó Giám đốc Truyền tải điện Quảng Ngãi, Tổ trưởng Tổ thi công số 2 thuộc PTC2 chia sẻ: Ngay sau khi có yêu cầu của EVNNPT, công ty đã tăng cường khoảng 120 kỹ sư và công nhân lành nghề, thành lập 5 Tổ thi công dựng cột, kéo dây để hỗ trợ các nhà thầu xây lắp.
“Với tinh thần vượt nắng thắng mưa, chúng tôi sẽ cố gắng phấn đấu quyết tâm hoàn thành đường dây 500kV Quỳnh Lưu – Thanh Hóa này theo đúng tiến độ đề ra, hoàn thành tốt nhiệm vụ Tổng công ty giao”, ông Dũng nói đồng thời cho biết thêm, với điều kiện thời tiết thuận lợi, chúng tôi sẽ triển khai thi công từ 15 đến 20 ngày thì hoàn thành một vị trí cột với khối lượng lắp dựng cột khoảng trên 100 tấn.
Tương tự, tại đường dây NMNĐ Nam Định I – Thanh Hóa, ông Phạm Minh Khôi, Phó giám đốc Truyền tải điện Đông Bắc 1 thuộc Công ty Truyền tải điện 1 cho biết, ngay sau khi có chỉ đạo, chúng tôi đã huy động 36 kỹ sư, công nhân từ 4 đội truyền tải điện, đội quản lý vận hành đường dây để tham gia hỗ trợ các nhà thầu xây lắp.
Được giao nhiệm vụ dựng cột vị trí số 17, Truyền tải điện Đông Bắc 1 đã xây dựng kế hoạch triển khai một cách bài bản từ nghiên cứu tài liệu thiết kế kỹ thuật; phân giao nhiệm vụ cho từng tổ, tốp để triển khai.
Theo ông Phạm Minh Khôi, với 2 ca sáng (từ 5h30 sáng đến 12 h trưa), ca chiều (từ 14h đên 19 h tối), chúng tôi cam kết hoàn thành dựng cột trong khoảng 15 ngày.
Với phương châm dựng cột xong đến đâu sẽ kéo dây ngay đến đó, đại diện chủ đầu tư dự án cho biết, dự án đường dây 500kv mạch 3 sau khi hoàn thành sẽ tăng thêm trên 20 tỷ kWh điện thương phẩm mỗi năm cho miền Bắc, đáp ứng cho nhu cầu phát triển kinh tế - xã hội.
