Đồng Nai gỡ vướng loạt công trình lưới điện 110kV
Chủ tịch UBND tỉnh Đồng Nai ban hành Công văn số 1718/UBND-KTN về việc xử lý khó khăn vướng mắc liên quan công trình lưới điện 110kV trên địa bàn tỉnh.
Chủ động tháo gỡ từ quy hoạch, đất đai đến thủ tục đầu tư
Trước áp lực ngày càng lớn và phụ tải điện tiếp tục tăng cao, đặc biệt tại các khu công nghiệp, khu đô thị và vùng phát triển mới, việc chậm triển khai các công trình lưới điện trung áp và cao áp đã và đang trở thành “điểm nghẽn” đối với mục tiêu tăng trưởng kinh tế của nhiều địa phương. Tại tỉnh Đồng Nai, thực trạng này được nhìn nhận rõ nét qua hàng loạt dự án lưới điện 110kV vướng mắc kéo dài do chồng lấn quy hoạch, thủ tục đầu tư, giải phóng mặt bằng và xác định chủ trương.
Theo đó, trên cơ sở kiến nghị của Tổng công ty Điện lực miền Nam và báo cáo của các sở, ngành liên quan, UBND tỉnh Đồng Nai đã thống nhất phương án xử lý đối với 12 công trình, dự án lưới điện 110kV đang triển khai hoặc chuẩn bị đầu tư, giao rõ trách nhiệm cho từng sở, ngành, địa phương nhằm đẩy nhanh tiến độ thực hiện.

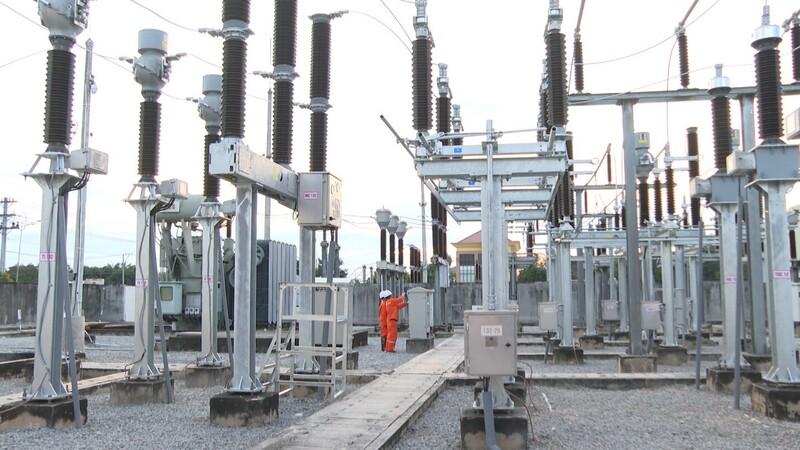

UBND tỉnh Đồng Nai đã thống nhất phương án xử lý đối với 12 công trình, dự án lưới điện 110kV. Ảnh minh họa
Điểm đáng chú ý, thay vì xử lý theo cách “cầm chừng”, UBND tỉnh đã phân công rõ trách nhiệm, rõ đầu mối, rõ việc cho từng sở, ngành và địa phương. Các vướng mắc được bóc tách theo từng nhóm vấn đề: từ chủ trương đầu tư, quy hoạch sử dụng đất, quy hoạch xây dựng, đến công tác bồi thường, giải phóng mặt bằng và phối hợp triển khai thực tế với ngành điện.
Cách làm này không chỉ giúp đẩy nhanh tiến độ từng dự án cụ thể, mà còn tạo tiền đề quan trọng để Đồng Nai chủ động bảo đảm năng lực cấp điện trong trung và dài hạn, nhất là trong bối cảnh tỉnh đang tiếp tục thu hút đầu tư mạnh vào các khu công nghiệp, khu công nghệ cao và các dự án đô thị quy mô lớn.
Ưu tiên xử lý các dự án đang triển khai, ách tắc kéo dài
Công trình được UBND tỉnh chỉ đạo xử lý là Dự án phân pha dây dẫn đường dây 110kV từ trạm 177 Bình Long 2 đến trạm 175 Mỹ Phước. Đối với dự án này, UBND tỉnh yêu cầu các địa phương liên quan như phường An Lộc, phường Bình Long và xã Tân Quan khẩn trương lập, thẩm định, phê duyệt phương án bồi thường, hỗ trợ, tái định cư; đồng thời vận động người dân phối hợp nhận tiền bồi thường, bàn giao mặt bằng để thi công.
Tiếp đến là đường dây 110kV trạm 220kV Bến Cát - trạm 220kV Chơn Thành, một dự án có vai trò quan trọng trong liên kết lưới điện khu vực. UBND tỉnh giao Sở Tài chính tham mưu xem xét chủ trương đầu tư theo đúng quy định pháp luật, đồng thời chỉ đạo các địa phương phối hợp giải quyết các vấn đề liên quan đến đất đai, đặc biệt là các vị trí trụ nằm trong khu công nghiệp và khu dân cư.
Đối với Công trình lộ ra 110kV từ trạm 220kV Chơn Thành (2 mạch), tỉnh Đồng Nai yêu cầu Sở Tài chính, Sở Công Thương rà soát hồ sơ, tháo gỡ các vướng mắc về thủ tục đầu tư, thiết kế xây dựng; UBND xã Nha Bích và phường Chơn Thành phối hợp giải quyết dứt điểm các vấn đề bồi thường, giải phóng mặt bằng.
Một dự án tương tự là Lộ ra 110kV từ trạm 220kV Phước Long (2 mạch) cũng được yêu cầu đẩy nhanh tiến độ, trong đó UBND các xã Phú Riềng, Phú Trung, Nghĩa Trung phối hợp với Trung tâm Phát triển quỹ đất chi nhánh Đồng Xoài và Công ty Điện lực Đồng Nai thực hiện công tác bồi thường theo đúng quy định.
Đồng loạt tháo gỡ thủ tục cho các trạm biến áp và đường dây mới
Nhóm các công trình trạm biến áp tiếp tục được UBND tỉnh Đồng Nai đưa vào danh sách ưu tiên tháo gỡ, bao gồm: Trạm biến áp 110kV Tân Hưng và đường dây 110kV nhánh rẽ đấu nối trạm biến áp 110kV Tân Hưng. Đối với dự án này, Sở Tài chính được giao rà soát, tham mưu UBND tỉnh xử lý kiến nghị về chủ trương đầu tư; Sở Công Thương thẩm định hồ sơ thiết kế; UBND xã Nha Bích cập nhật, điều chỉnh quy hoạch sử dụng đất, quy hoạch xây dựng liên quan.
Trạm 110kV Đức Liễu và đường dây 110kV trạm 110kV Bù Đăng - 110kV Đức Liễu cũng được yêu cầu rà soát đồng bộ các yếu tố về quy hoạch đất đai, quy hoạch xây dựng, bảo đảm tuân thủ đầy đủ quy định pháp luật trước khi triển khai.
Tiếp theo là Trạm 110kV Khu công nghiệp Bắc Đồng Phú và nhánh rẽ trạm 110kV Khu công nghiệp Bắc Đồng Phú, một dự án then chốt phục vụ phát triển công nghiệp. UBND xã Đồng Phú và Trung tâm Phát triển quỹ đất chi nhánh Đồng Phú được giao hoàn tất phương án bồi thường, tạo điều kiện để dự án sớm được triển khai.
Đối với Trạm 110kV Đồng Xoài 2 và nhánh rẽ trạm 110kV Đồng Xoài 2, UBND tỉnh chỉ đạo Sở Tài chính rà soát hồ sơ chấp thuận chủ trương đầu tư, Sở Công Thương thẩm định báo cáo nghiên cứu khả thi, bảo đảm dự án được triển khai đúng tiến độ và quy định.
Một dự án khác là Trạm 110kV Xuân Đông và đường dây đấu nối, được giao cho Sở Xây dựng và UBND xã Xuân Đông xem xét cập nhật quy mô công trình vào quy hoạch xây dựng, quy hoạch sử dụng đất địa phương; đồng thời rà soát lại chủ trương đầu tư theo đúng quy định pháp luật.
Bên cạnh các dự án trạm và đường dây, UBND tỉnh Đồng Nai cũng tháo gỡ vướng mắc cho Trạm 110kV Khu đô thị Long Hưng và đường dây đấu nối. Với dự án này, tỉnh yêu cầu cập nhật quy mô công trình vào các quy hoạch liên quan, đồng thời rà soát chủ trương đầu tư nhằm sớm triển khai trên thực tế.
Đường dây 110kV Định Quán 2 - Vĩnh An là công trình tiếp theo được điểm danh. UBND tỉnh giao Sở Tài chính rà soát chủ trương đầu tư, đồng thời yêu cầu UBND các xã Trị An, Bàu Hàm, Thống Nhất, Định Quán, La Ngà phối hợp cập nhật vị trí các móng trụ, hành lang tuyến vào quy hoạch sử dụng đất đến năm 2030.
Đối với Lộ ra 110kV từ trạm 220kV Chơn Thành (4 mạch), công trình có quy mô lớn, yêu cầu kỹ thuật cao. UBND tỉnh chỉ đạo các địa phương liên quan phối hợp với Trung tâm Phát triển quỹ đất chi nhánh Chơn Thành giải quyết dứt điểm công tác bồi thường, đồng thời yêu cầu Tổng công ty Điện lực miền Nam hoàn thiện hồ sơ điều chỉnh cục bộ vị trí móng trụ để báo cáo UBND tỉnh xem xét.
Bên cạnh việc xử lý các dự án cụ thể, UBND tỉnh Đồng Nai cũng thống nhất nhiều kiến nghị quan trọng của Tổng công ty Điện lực miền Nam nhằm tháo gỡ các vướng mắc mang tính hệ thống.
Theo đó, tỉnh xem xét đưa các công trình lưới điện 220kV - 110kV do ngành điện đầu tư trên địa bàn vào danh mục công trình trọng điểm để tập trung chỉ đạo, nhất là trong công tác giải phóng mặt bằng. Đồng thời, tỉnh yêu cầu rà soát, bổ sung, điều chỉnh quy hoạch lưới điện, quy hoạch sử dụng đất và quy hoạch xây dựng liên quan đến các trạm biến áp, đường dây 110kV, bảo đảm đồng bộ với Quy hoạch tỉnh Đồng Nai thời kỳ 2021 - 2030, tầm nhìn đến năm 2050, tạo cơ sở pháp lý cho việc triển khai các dự án điện phục vụ phát triển kinh tế - xã hội.
