Hoàn thành thay thế cách điện 62 vị trí ĐZ 500kV Sơn La – Hòa Bình
Với hơn 200 kỹ sư và công nhân, từ ngày 30/11-2/12, Công ty Truyền tải điện 1 đã hoàn thành thay thế cách điện tại 62 vị trí của đường dây 500kV Sơn La- Hòa Bình.
Trong 3 ngày từ 30/11 đến 02/12/2025, trên 200 kỹ sư và công nhân đến từ Đội Truyền tải điện (TTĐ) Hòa Bình, TTĐ Tây Bắc 2 cùng sự hỗ trợ của 5 đội TTĐ trực thuộc Công ty Truyền tải điện1 (PTC1), đã hoàn thành khối lượng thi công đầy thử thách: sửa chữa, thay thế cách điện và phụ kiện tại 62 vị trí trên đường dây 500kV Sơn La – Hòa Bình (đoạn từ 211-Footich T500HB). Kết quả đạt được vượt kế hoạch trước 01 ngày theo phương án cắt điện phục vụ thi công, đảm bảo chất lượng, an toàn và tiến độ, góp phần nâng cao độ tin cậy cung cấp điện cho khu vực Tây Bắc và ổn định hệ thống truyền tải điện quốc gia.

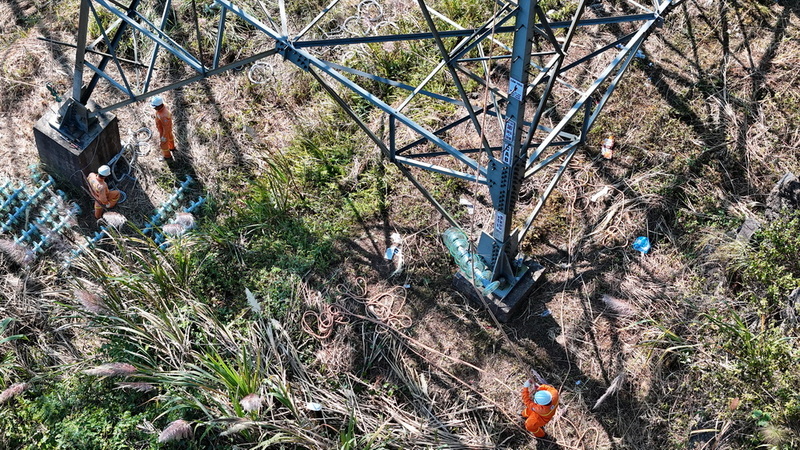

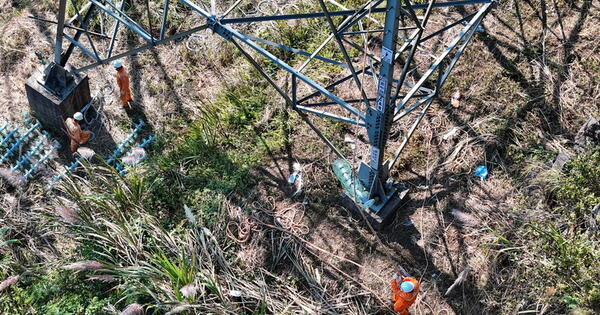

VT 387 đường dây 500kV Sơn La – Hòa Bình, do đội TTĐ Hà Nội thực hiện thay cách điện và phụ kiện
Đường dây 500kV Sơn La – Hòa Bình có chiều dài trên 208 km, sau 15 năm vận hành đã xuất hiện dấu hiệu xuống cấp tại nhiều vị trí. Nhằm bảo đảm an toàn vận hành lâu dài và đáp ứng yêu cầu truyền tải trong bối cảnh phụ tải tăng cao, PTC1 quyết định triển khai đợt thay thế cách điện quy mô lớn. Đây là nhiệm vụ đòi hỏi nhiều yếu tố kỹ thuật phức tạp, tính an toàn nghiêm ngặt và sự phối hợp liên vùng.

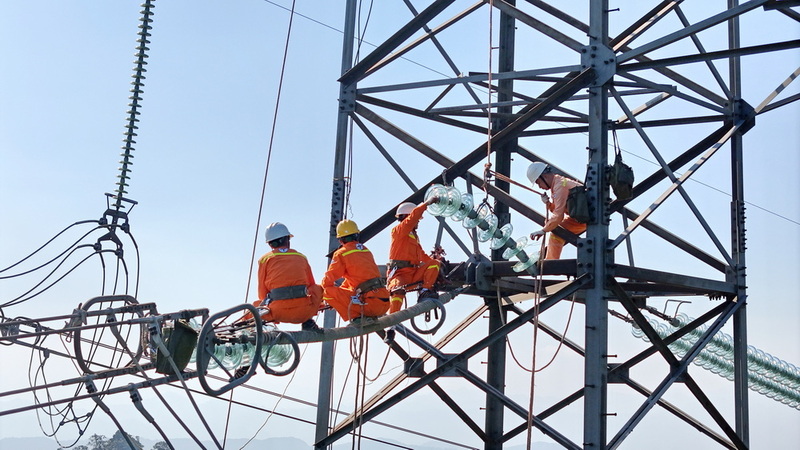

Các công nhân của PTC1 thao tác thay sứ trên lưới 500kV
Địa hình thi công thuộc khu vực núi cao, sườn dốc hiểm trở, thời tiết liên tục thay đổi từ nắng gió chuyển sương mù, Trời chuyển gió mùa Đông Bắc. Đặc biệt, công trình được thực hiện trong điều kiện song hành với đường dây đang mang điện 500kV, yêu cầu tuyệt đối tuân thủ quy phạm an toàn: làm tiếp địa di động chống cảm ứng, kiểm soát khoảng cách đến phần dây dẫn đang mang điện. Vật tư, thiết bị phải được vận chuyển bằng nhiều phương thức, từ đường rừng dốc hẹp đến leo dốc thủ công trên sườn đá.

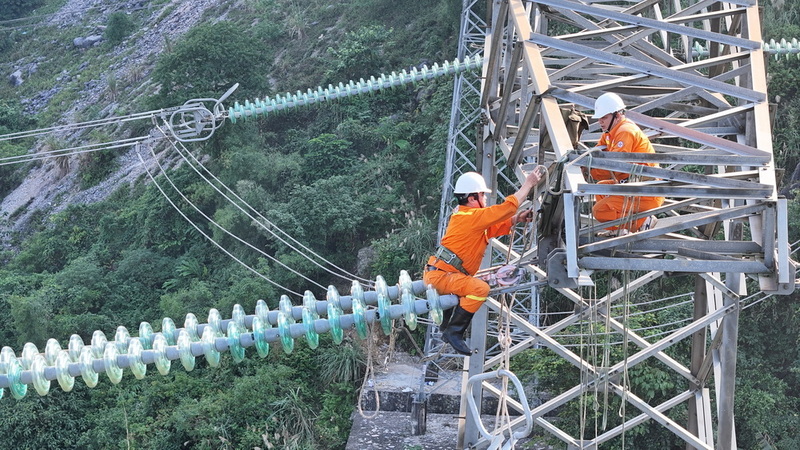

Lắp bổ sung vòng và Sừng Đẳng Áp tại VT 391-392 do đội TTĐ Thanh Hóa thực hiện
Trong bối cảnh đó, tinh thần đoàn kết và sáng tạo của các đơn vị đã trở thành điểm tựa. Các kíp thi công sử dụng UAV, công nghệ Lidar để khảo sát và định vị vị trí hư hỏng; dữ liệu số hóa cho phép lập phương án thi công tối ưu, giảm thời gian leo trèo và hạn chế rủi ro trong tiếp cận thiết bị. Tại hiện trường, lực lượng kỹ sư – công nhân thao tác chính xác, tuân thủ quy trình, giữ an toàn tuyệt đối cho công trình và con người.

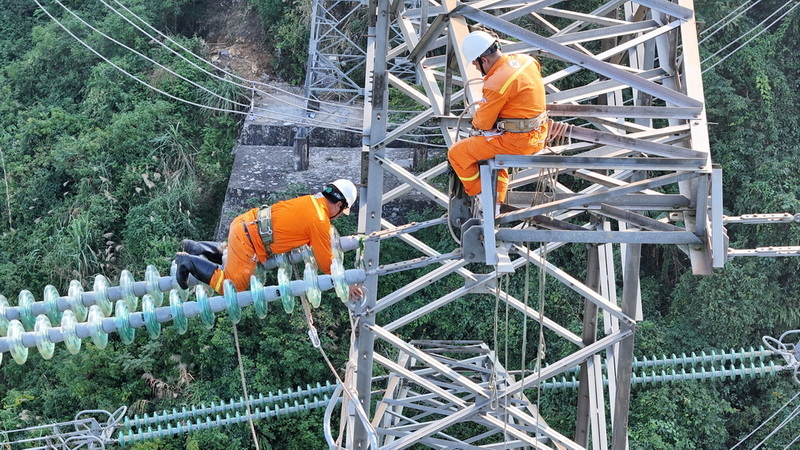

Những người thợ truyền tải nỗ lực cao nhất để hoàn thành dự án đúng tiến độ
Ông Phan Đông Minh – Đội phó Đội TTĐ Hòa Bình cho biết: “Toàn bộ khối lượng công trình đã hoàn thành và trả lưới an toàn đúng kế hoạch. Tập thể anh em đã làm việc liên tục trong điều kiện khó khăn về địa hình và thời tiết, nhưng tất cả đều nỗ lực vì mục tiêu chung.”
Phó Giám đốc PTC1, ông Hoàng Xuân Khôi, đánh giá: “Thành công của công trình là kết quả của sự đồng lòng, sáng tạo và trách nhiệm nghề nghiệp. Đây là minh chứng cho năng lực kỹ thuật, khả năng điều hành và tinh thần vượt khó của đội ngũ Truyền tải điện 1, góp phần đảm bảo an toàn và ổn định lưới điện quốc gia.”
Dự án hoàn thành trước thời hạn không chỉ khôi phục độ tin cậy vận hành của đường dây 500kV Sơn La – Hòa Bình, mà còn khẳng định bản lĩnh của lực lượng truyền tải điện trong hành trình chinh phục những thử thách khắc nghiệt nơi núi rừng Tây Bắc.
